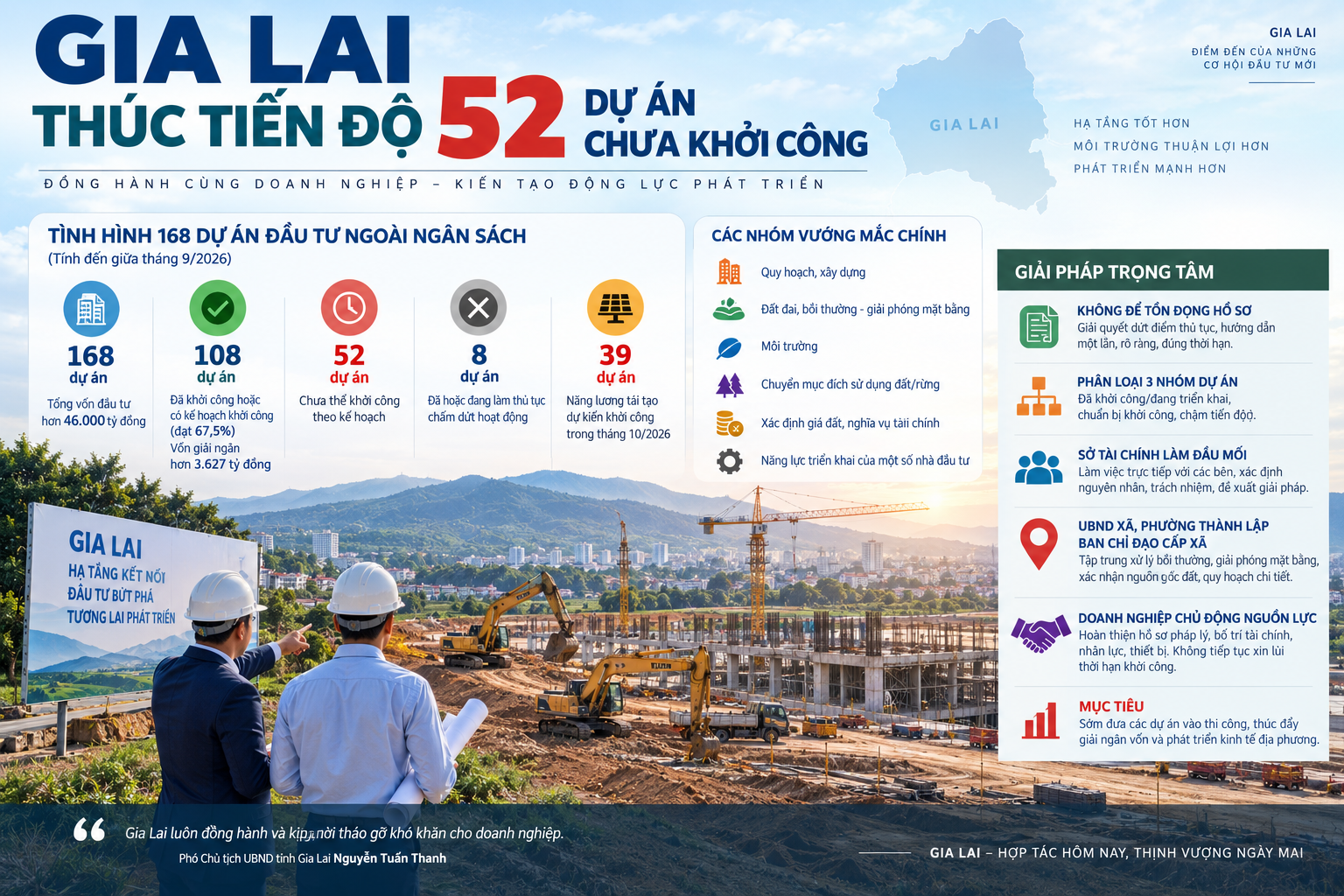

Tính đến giữa tháng 9/2026, UBND tỉnh Gia Lai đang theo dõi, đôn đốc 168 dự án đầu tư ngoài ngân sách, thuộc danh mục gần 170 dự án với tổng vốn hơn 46.000 tỷ đồng. Trong đó, 108 dự án đã khởi công hoặc có kế hoạch khởi công, đạt 67,5%, với tổng vốn giải ngân hơn 3.627 tỷ đồng; 52 dự án chưa thể khởi công theo kế hoạch và 8 dự án đã hoặc đang làm thủ tục chấm dứt hoạt động.
Tiến độ chậm tập trung ở các thủ tục về quy hoạch, xây dựng, đất đai, bồi thường, giải phóng mặt bằng, môi trường, chuyển mục đích sử dụng đất/rừng, xác định giá đất và nghĩa vụ tài chính. Một số nhà đầu tư cũng chưa đáp ứng yêu cầu về năng lực triển khai.
Trong danh mục này, 39 dự án năng lượng tái tạo dự kiến tập trung khởi công trong tháng 10/2026. Dự án Khu đô thị Vân Hà đã khởi công đúng kế hoạch vào tháng 5/2026, trong khi Dự án Khu đô thị phía Tây Nam cầu Long Vân do Công ty cổ phần Tập đoàn CNT làm chủ đầu tư vẫn chậm tiến độ.
Dự án Khu đô thị phía Tây Nam cầu Long Vân động thổ ngày 20/5/2026, nhưng không khởi công trong tháng 7 hoặc tháng 8 như kế hoạch. Chủ đầu tư được yêu cầu hoàn thiện thủ tục để khởi công đầu tháng 10/2026 và không tiếp tục xin lùi thời hạn.

Lãnh đạo tỉnh Gia Lai yêu cầu các sở, ngành giải quyết dứt điểm hồ sơ, không để tồn đọng. Nếu hồ sơ chưa đủ điều kiện, cơ quan chuyên môn phải hướng dẫn một lần, đầy đủ, rõ ràng và xác định thời hạn xử lý sau khi doanh nghiệp bổ sung hồ sơ.
Danh mục 168 dự án được yêu cầu chia thành ba nhóm: đã khởi công hoặc đang triển khai; chuẩn bị khởi công; chậm tiến độ. Mỗi dự án phải xác định rõ vướng mắc, cơ quan xử lý, thời hạn hoàn thành và trách nhiệm của từng bên.
Sở Tài chính được giao làm việc trực tiếp với các sở, ngành, địa phương và nhà đầu tư để xác định nguyên nhân, trách nhiệm và đề xuất giải pháp. Cách làm này nhằm chuyển việc theo dõi tiến độ sang xử lý cụ thể từng điểm nghẽn.
Tại cấp xã, phường, các địa phương có dự án phải thành lập Ban chỉ đạo do Chủ tịch UBND xã, phường làm Trưởng ban. Ban chỉ đạo có nhiệm vụ rà soát từng dự án, phân công đầu mối theo dõi và tập trung xử lý bồi thường, giải phóng mặt bằng, xác nhận nguồn gốc đất, quy hoạch chi tiết cùng các thủ tục thuộc thẩm quyền.
Các địa phương phải chủ động vận động người dân, xử lý ngay vướng mắc phát sinh; trường hợp vượt thẩm quyền phải báo cáo ngay, không chờ kỳ báo cáo định kỳ.
Bên cạnh trách nhiệm của cơ quan quản lý, tỉnh Gia Lai yêu cầu nhà đầu tư chủ động hoàn thiện hồ sơ pháp lý và bố trí đủ tài chính, nhân lực, thiết bị để triển khai dự án đúng cam kết.
Yêu cầu này đặc biệt được đặt ra với những dự án đã được tháo gỡ hoặc đang hoàn thiện thủ tục nhưng vẫn chậm khởi công. Doanh nghiệp phải xác định rõ khả năng thực hiện, chủ động bổ sung nguồn lực và không tiếp tục đề xuất lùi thời hạn khi đã có mốc triển khai cụ thể.

Với 39 dự án năng lượng tái tạo dự kiến khởi công trong tháng 10/2026, việc hoàn tất thủ tục, mặt bằng và nguồn lực cần được thực hiện đồng bộ để bảo đảm tiến độ.
Phó Chủ tịch UBND tỉnh Gia Lai Nguyễn Tuấn Thanh khẳng định tỉnh luôn đồng hành và kịp thời tháo gỡ khó khăn cho doanh nghiệp. Đổi lại, nhà đầu tư phải hoàn thiện hồ sơ, bố trí đủ nguồn lực và triển khai đúng tiến độ cam kết.
Với 168 dự án đang được theo dõi, yêu cầu của Gia Lai hiện nay là rõ vướng mắc, rõ đầu mối, rõ thời hạn và rõ trách nhiệm. Cơ quan quản lý phải xử lý hồ sơ nhanh, còn doanh nghiệp phải bảo đảm năng lực thực hiện. Mục tiêu là đưa các dự án từ kế hoạch sang thi công, qua đó thúc đẩy giải ngân và đưa nguồn vốn đầu tư vào nền kinh tế địa phương.
